工事写真の撮り忘れを防ぐには、工程ごとに必要な写真を決め、撮影担当と管理者の確認時刻をセットで決めます。隠れる部分ややり直せない工程は、次の作業に進む前に写真の有無と内容を確認する運用が大切です。
撮り忘れは、なぜ起きる?
撮影漏れは、単に撮影者が忘れた場合だけではありません。撮影する項目が伝わっていない、担当が曖昧、工程変更が共有されていない、管理者が不足に気付くのが遅い、といった運用の切れ目でも起こります。
| 不足の種類 | 確認すること | 対応の方向 |
|---|---|---|
| 撮影漏れ | 必要な写真を撮影していないか | 工程と項目、担当の割り当てを見直す |
| 送信・回収漏れ | 端末にはあるが提出先にないか | 提出先と送信後の確認をそろえる |
| 内容の不足 | 写真はあるが場所や寸法が確認できないか | 必要な写し方を具体的に伝える |
| 確認漏れ | 届いた写真の判定が済んでいないか | 管理者の確認時刻と対象を決める |
「写真がない」という結果だけで判断せず、どの段階で止まったかを確認すると、必要な対策を選べます。
工程ごとの必要写真を一覧にする
設計図書・施工計画・提出先の指定を確認し、場所、工程、撮影時期、担当、確認者を一覧にします。次の表は撮影計画を考えるための例です。必要な項目や頻度は工事ごとの指定に合わせてください。
| 工程の例 | 確認したい写真の例 | 撮影・確認のタイミング |
|---|---|---|
| 着工前 | 対象範囲と既存の状態 | 作業を始める前 |
| 下地・内部の施工 | 仕上げると見えなくなる施工状況 | 覆う作業や次工程の前 |
| 材料・寸法の確認 | 指定の材料、寸法が分かる状態 | 使用時・測定時など指定された時点 |
| 完成 | 施工後の全景・必要箇所 | 引き渡しや提出準備の前 |
隠れる前に確認する時刻を決める
「午前中に撮る」だけでなく、「覆う作業に入る前に管理者へ提出し、内容を確認する」のように、工程と結び付けます。確認に時間がかかる場合は、工程責任者と段取りを調整します。
担当が不在のときの代行者も決める
一つの項目に担当者がいない状態を避けます。担当交代や工程変更があったときは、項目一覧と撮影する人への連絡を同時に更新しましょう。
撮影者と管理者で分担するチェック
撮影者は撮影直後に見直す
- 依頼された場所・工程を撮っているか
- 必要な全景・接写などがそろっているか
- 必要な文字や寸法を読み取れるか
- 写真がぶれたり対象が隠れたりしていないか
- 指定した提出先に反映されているか
管理者は項目一覧から不足を探す
届いた写真だけを見ると、まだ届いていない写真に気付きにくくなります。項目一覧を基準に、未撮影・確認待ち・撮り直し待ちを区別して照合します。判定を記録し、対応待ちの項目が残っていないか、工程の節目で確認します。
撮り直せる場合は、理由を具体的に伝える
「撮り直してください」だけでは、同じ不足が繰り返されることがあります。対象の工事・項目、問題点、必要な写し方、対応期限をセットで伝えます。
工事A・項目012「屋上南側の下地処理」について、対象範囲の右端が写っていません。対象範囲全体が分かる位置から横向きで撮影してください。次の塗布工程に入る前に再提出をお願いします。

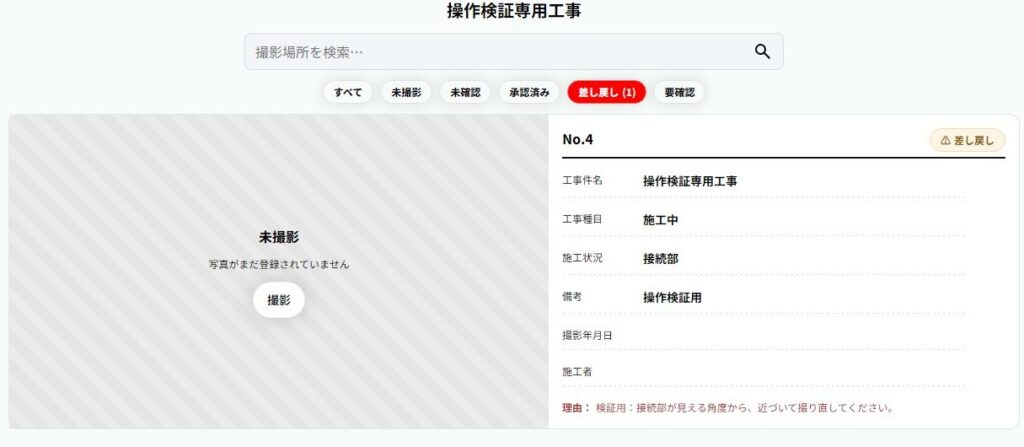

再提出後は、写真が届いたことだけで完了にせず、指示した点が確認できるかを管理者が見直します。イレトルでは、職人側の対象項目で差し戻し理由を確認して対応する流れです。

すでに施工が進み、撮り直せない場合は?
埋め戻しや仕上げの後など、元の施工状態を再現できない場合があります。まず元の端末や提出先に写真が残っていないかを確認し、撮影時の記録と実際の状況を整理します。
必要な写真が見つからなければ、責任者へ速やかに報告し、提出先と対応を協議します。ほかの記録をどう扱えるかは、その工事の条件によって異なります。図面や別の写真があれば必ず代替できる、と判断しないでください。
別の箇所・日時の写真を本来の記録として使ったり、確認していない状態を写真の説明に書き加えたりしてはいけません。撮り直せない工程ほど、工程前の撮影計画と途中確認が重要になります。
担当者の注意だけに頼らず、管理を仕組みにする
- 工事開始時に、必要な撮影項目を登録・共有する
- 朝の打ち合わせで、当日の撮影と確認の対象を確認する
- 工程が変わったら、項目・担当・撮影時期を更新する
- 次工程の前に、重要な項目の写真と内容を確認する
- 差し戻し・再提出を記録し、未対応のまま終えない
- 工事終了後に不足の原因を振り返り、次の撮影項目に反映する
システムを使う場合も、何を撮るか、誰が確認するかを決めるのは管理者の仕事です。撮影項目の準備と確認作業を一つの流れで続けることで、撮影者の記憶だけに頼る運用を見直せます。
参考資料・機能の確認先
公的資料は撮影計画・撮影時期・撮影後の確認を考える参考です。適用対象は昭島市発注の対象水道工事であり、本記事の表や依頼文は同資料の指定様式ではありません。
